富锌底漆+云铁中间漆:施工顺序错了,整套体系就废了

约 10 分钟阅读
富锌底漆+云铁中间漆:施工顺序错了,整套体系就废了

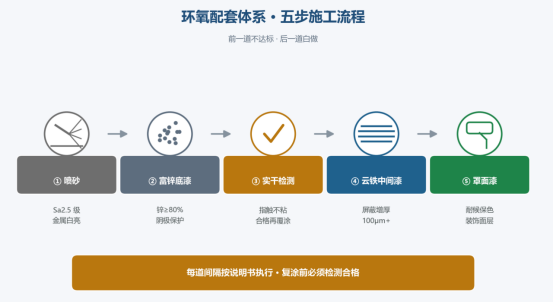

重防腐体系有个残酷的特点:材料只占三分,施工占七分——而施工七分里,”顺序”和”层间控制”又占了大头。富锌底漆+云铁中间漆这套经典配套,标准施工顺序是什么?每一步的判断标准是什么?照着做,不翻车。

第一步:喷砂除锈——一切的起点

基材处理到 Sa2.5 级,表面呈金属白亮的金属光泽,粗糙度达标。这一步决定两件事:富锌底漆的阴极保护能不能接上地气,漆膜的附着力有没有根基。除锈等级不够,后面喷什么都白搭。

第二步:喷涂环氧富锌底漆

用本品配套稀释剂调节粘度至施工状态,喷涂成膜。两个细节:开桶后充分搅拌,防止锌粉沉降;雾化与走枪保持均匀,干膜厚度按设计执行。

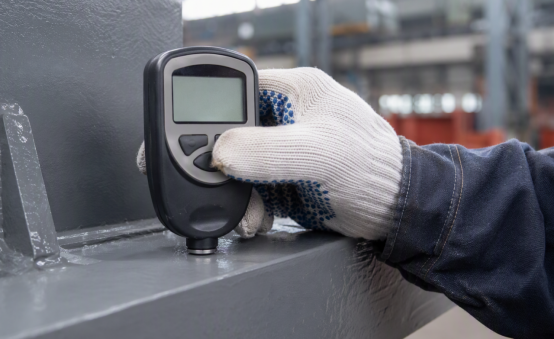

第三步:实干检测——最不能省的一步

底漆施工后进入养护,必须等实干、做检测合格后再覆涂中间漆。

为什么单独强调这一步?因为它是层间失效的头号元凶:表干不等于实干,漆膜看着干了、内部还在反应,这时候急着覆涂,层间结合力大打折扣,后期整片脱层。常规环境下实干约 24 小时,具体以产品说明书和现场检测为准。

第四步:喷涂环氧云铁中间漆

底漆验收合格后,用中间漆的专属配套稀释剂调漆,分层喷涂至设计厚度。云铁层的价值在于屏蔽增厚——厚度不到位,屏蔽就是口号。

第五步:罩配套面漆

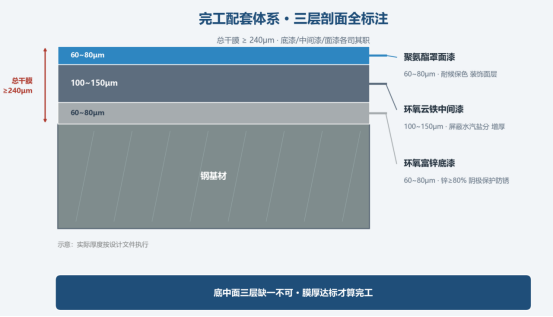

按项目环境罩耐候面漆(户外长期服役选聚氨酯或氟碳体系),构成”底漆+中间漆+面漆”完整三层。面漆不是可选项,是户外长效体系的关门一环。

时间线之外的三条纪律

  1. 稀释剂严格专用:底漆的归底漆,中间漆的归中间漆,不互串;
  2. 复涂间隔以实干为准:每道之间都执行”检测合格再覆涂”;
  3. 环境达标再开工:温度 5~35℃、湿度 85% 以下,雨天结露不施工。

顺序的本质是化学逻辑:每一层都是下一层的基础。把流程走对,材料的价值才能完整兑现。


欢迎联系我们常州本洲涂料有限公司 24小时咨询热线:(何经理)15380000332 座机:0519-85555072

联系我们

免费获取报价

填写以下信息,我们将为您提供专业的产品咨询和报价服务

✓
24h快速响应
✓
免费技术咨询
✓
定制解决方案
✓
全程跟踪服务

也可直接拨打服务热线

0519-85555072

提交即同意隐私政策

智能客服小洲

在线为您服务

咨询量大时建议拨打热线:0519-85555072

智能客服小洲

在线为您服务

咨询量大时建议拨打热线:0519-85555072
